外壁張り替えで何が起きる?撤去から下地・確認申請の線引きまで

業者選びと見積もり

最終更新:2026年9月6日公開:2026年8月30日編集方針と検証の手順

外壁の傷みが進んで業者から「もう塗装では持ちません」と言われると、次に出てくるのが張り替えという言葉です。塗り替えやカバー工法と並べて説明されることが多い一方で、実際に何をどこまで作り直す工事なのかは、説明を聞いてもつかみにくいところがあります。

張り替えは既存の外壁材を撤去して壁を開ける工事なので、表面を塗り直すのとは段取りも手続きも変わります。撤去したあとに下地をどう直すのか、建築確認の手続きは要るのか、届出はどうなるのか。公的資料をもとに、その中身を順に整理します。

なお、記載している制度の内容は資料に基づく整理で、個別の工事にそのまま当てはまるとは限りません。実際の判断は現地を見た業者と、必要に応じて行政の窓口に確かめてください。

  1. 外壁の張り替えはどんな工事か
    1. 撤去をともなう点がほかの工法と違う
    2. この記事で扱わないこと
    3. この記事でわかること
  2. 張り替えを検討する目安になるサイン
    1. 表面の症状と内側の症状を分けて見る
    2. 凍害や壁内結露が疑われるとき
    3. 迷ったら現地調査で確かめる
  3. 外壁を撤去すると何が見えるか
    1. 外壁の裏側にある層の基本構成
    2. 撤去して初めて確定する劣化
    3. 追加補修が生まれやすい理由
  4. 下地と防水はどう作り直すか
    1. 傷んだ下地はどこまで直すのか
    2. 防水シートと通気層の役割
    3. 公共建築の仕様書との距離感
  5. 建築確認が要るかどうかの線引き
    1. 2025年4月からの制度の前提
    2. 大規模の修繕・模様替とは何か
    3. 要否を判断する流れ
  6. 壁の「過半」の数え方は屋根と違う
    1. 壁は総面積に占める割合で見る
    2. 主要構造部から除かれる壁もある
    3. カバー工法は建築確認が不要
  7. 確認が不要でも守ることと相談先
    1. 手続が不要でも基準適合は必要
    2. 判断がつかないときは特定行政庁へ
  8. 建設リサイクル法の届出は要るのか
    1. 届出の規模基準は工事の種類で違う
    2. 外壁の張り替えは修繕・模様替等
    3. 届出が要る場合の手続きの流れ
  9. 石綿の調査と報告は線が違う
    1. 事前調査は規模を問わず必要
    2. 報告には規模の線がある
    3. 対象かどうかは事前調査の記事へ
  10. 北海道での段取りと天候の考え方
    1. 壁を開けている期間に起きること
    2. 季節と工程の組み立て方
    3. 悪天候のときの中断と養生
  11. 見積書で撤去・処分・下地をどう見るか
    1. 撤去と処分が分けて書かれているか
    2. 下地補修の扱いをどう確認するか
    3. 塗装の見積書との見方の違い
  12. 張り替えの業者はどう選ぶか
    1. 撤去から下地まで任せられる体制か
    2. 工事範囲の説明が具体的か
    3. 業者選びの基本は別の記事で
  13. よくある質問
    1. 張り替えとカバー工法で迷ったら?
    2. 確認申請の要否は自分で判断できる?
    3. 石綿の調査は古い家だけ?
    4. 費用の目安はどこで確認できる?
  14. まとめ
    1. この記事の要点
    2. 次に読みたい記事

外壁の張り替えはどんな工事か

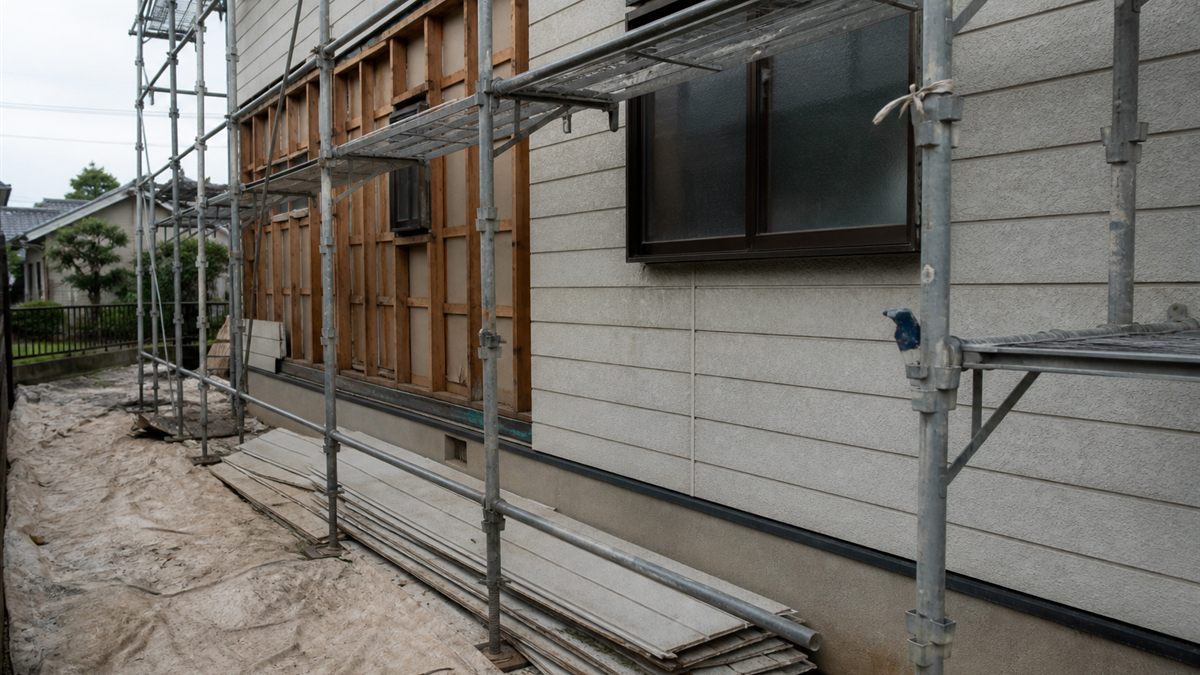

足場が架かり外壁材の一部が外された住宅の壁面

張り替えは、既存の外壁材を撤去し、下地を点検・補修して防水層から組み直す工事です。表面の塗膜を新しくする塗り替えや、既存の外壁材を残して上から重ねるカバー工法とは、手を入れる深さがそもそも違います。

壁を開けるという性質から、工事の途中で分かることがあり、必要な手続きも塗装工事とは別に出てきます。この記事は「張り替えを選んだあとに何が起きるか」に絞って整理します。工法の比較や費用の目安には触れず、撤去したあとの中身と手続きを中心に扱います。

撤去をともなう点がほかの工法と違う

3つの工法の違いは、既存の外壁材をどう扱うかにあります。塗り替えはそのまま塗り、カバー工法は残して上に重ね、張り替えは撤去します。

撤去するということは、壁の内側が一時的に外に向かって開くということです。ここから、廃材が出る、下地が見える、天候の影響を受ける、という張り替え固有の話が派生します。

この記事で扱わないこと

重なるテーマは既存の記事にまとめてあるので、そちらへ送ります。

この記事でわかること

撤去したあとに何が見えるのか、下地と防水をどう作り直すのか、建築確認や届出はどう判断するのか、見積書のどこを見るのか。この4つが中心です。

金額の目安と工期の日数は扱いません。工事の中身が分かってから金額の話に戻ると、見積書の読み方が変わってきます。

張り替えを検討する目安になるサイン

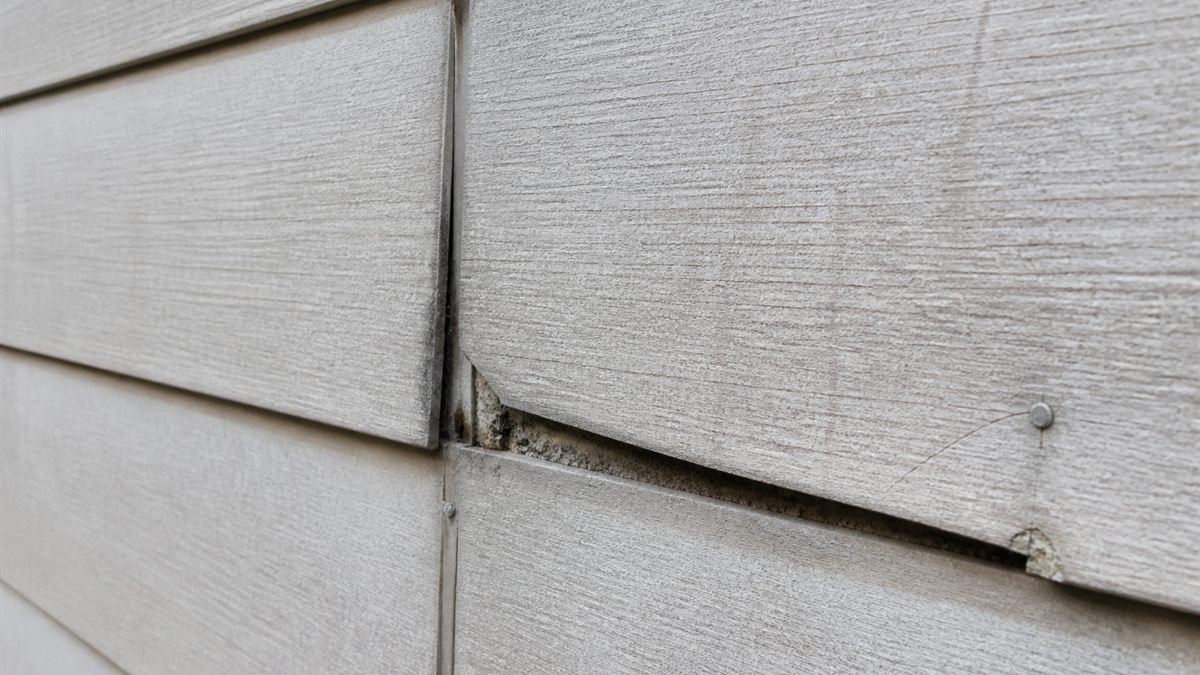

反りと欠けが出た外壁材のクローズアップ

張り替えを考える入口は、築年数ではなく症状です。表面の色あせや細かいひびは塗装で対応する範囲ですが、外壁材そのものが反る、欠ける、崩れるといった状態や、壁の内側の劣化が疑われる状態は別です。この段階になると、塗るだけでは収まらなくなります。

どこまで進んでいるかは外から見ただけでは決められません。症状の型を知ったうえで、現地調査で確かめる順番になります。築何年だから張り替え、という決め方はここでは採りません。

表面の症状と内側の症状を分けて見る

症状は、塗膜の劣化なのか、外壁材そのものの劣化なのか、その奥まで進んでいるのかで意味が変わります。

  • 表面の症状 … 色あせ、チョーキング、髪の毛ほどの細かいひび
  • 外壁材そのものの症状 … 反り、浮き、欠け、割れ、ぼろぼろと崩れる
  • 内側が疑われる症状 … 室内側のシミ、押すと沈む感触、同じ場所だけ繰り返し傷む

日本窯業外装材協会の資料でも、外壁材の維持管理は表面の手入れと部材の傷みを分けて考える構成になっています。下の2つに当たる症状が出ているときは、塗装の可否ではなく壁の中の状態が論点になります。

凍害や壁内結露が疑われるとき

道内の住宅で使われてきた窯業系サイディングなどの外壁では、水を含んだ材料が凍って膨らむ凍害が起きることがあります。壁の中で水蒸気が水に戻る結露も、内側から傷みを進める原因になります。

どちらも表面を塗り直しても原因は残ります。仕組みは凍害とは?壁の中の結露にまとめてあります。

迷ったら現地調査で確かめる

症状の型が分かっても、自分の家がどれに当たるかは断定できません。張り替えが要るかどうかは、外壁材の状態と下地の状態の両方を見てから決まります。

見てもらうときは、気になる面の写真と、室内側で気づいたことを合わせて伝えると話が早くなります。

出典:日本窯業外装材協会「サイディングの維持管理」

外壁を撤去すると何が見えるか

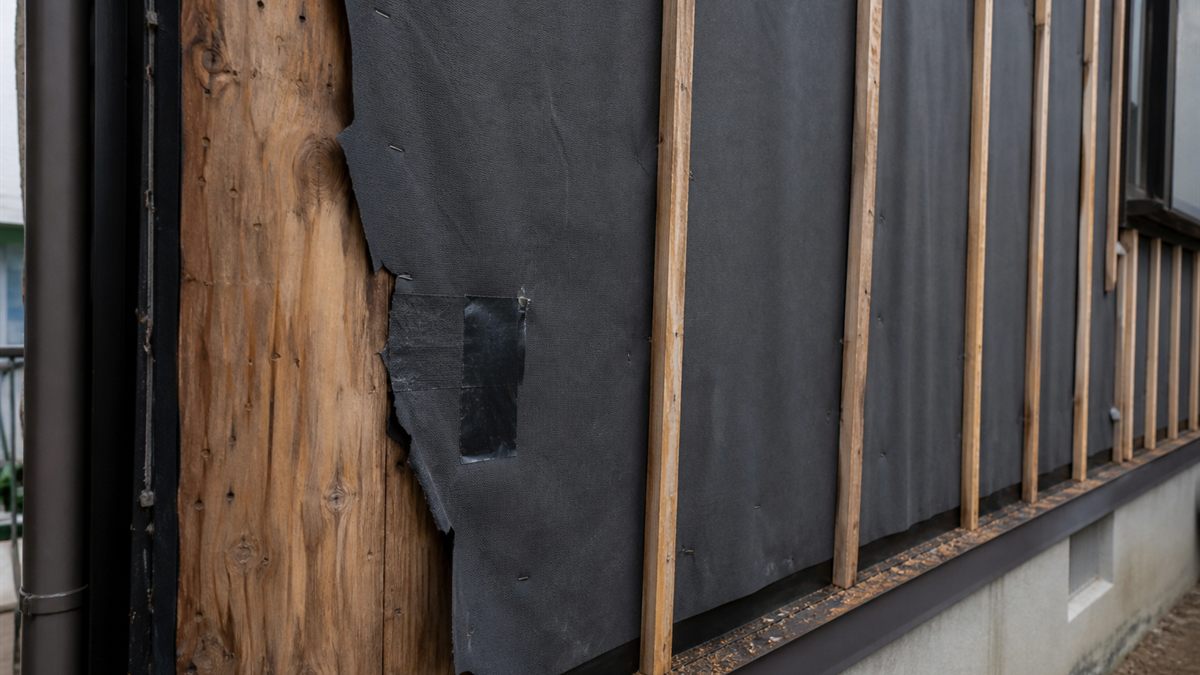

外壁材を外して防水シートと胴縁が現れた壁面

外壁材を剥がすと、防水シート、通気層、下地という普段は見えない層が現れます。外からの点検では推測でしかなかった劣化が、この段階で初めて確定します。

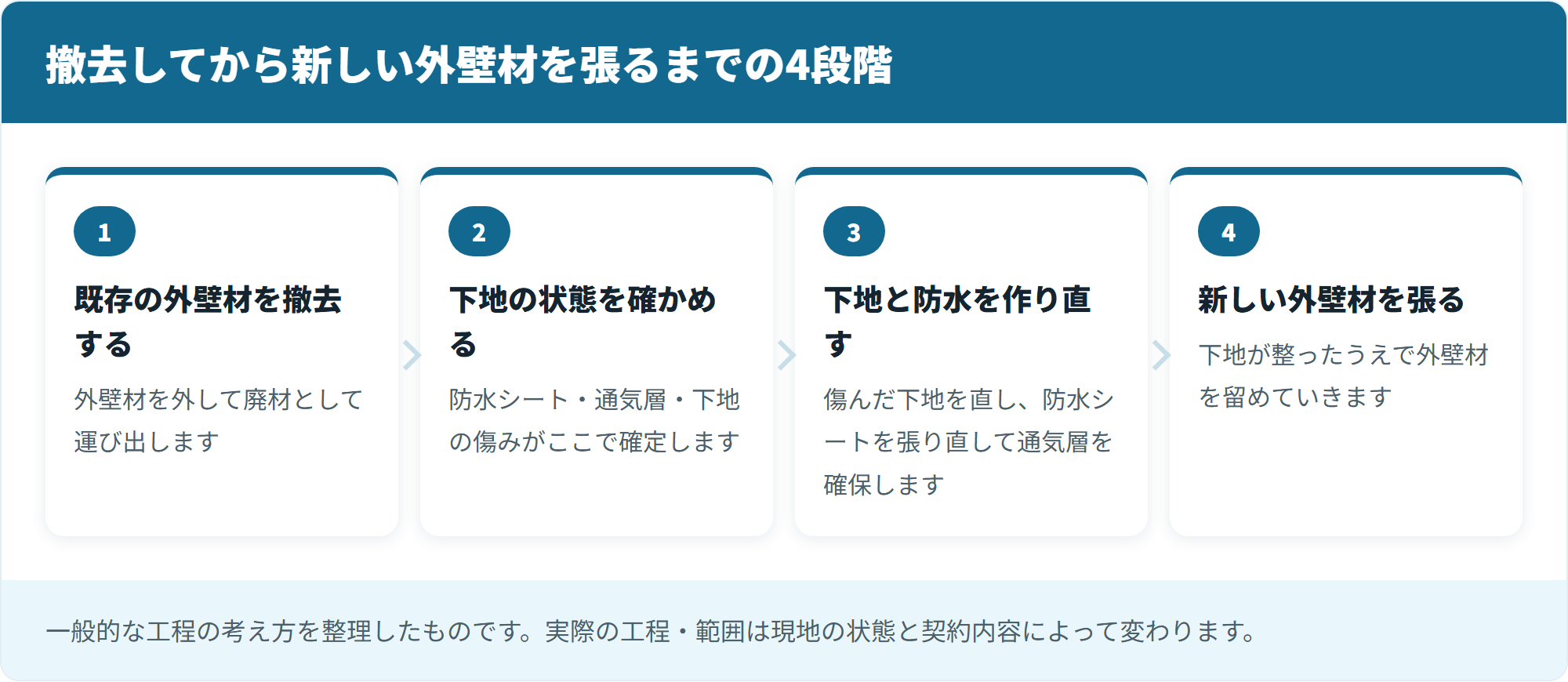

撤去から新しい外壁材を張るまでの4段階
撤去してから新しい外壁材を張るまでの4段階

張り替えが「開けてみないと分からない」と言われる理由はここにあります。契約時の見立てと工事内容がずれることがあるのも、同じ理由です。見えなかった層が見えることは、不安の種であると同時に、傷みの原因を確かめられる機会でもあります。工事の説明を聞くときも、どの層の話をしているのかという見取り図を持っておくと追いやすくなります。

外壁の裏側にある層の基本構成

外壁は1枚の板ではなく、役割の違う層が重なってできています。

主な役割
外壁材 雨と日射を受け止める外側の面材
通気層 入った水分と湿気を下から上へ抜く空間
防水シート 外壁材を越えてきた水を室内側へ通さない層
下地 外壁材を留める胴縁や構造用面材、その奥の柱など

張り替えでは、このうち外壁材を外したうえで、下の層の状態を確かめます。

撤去して初めて確定する劣化

外から見て分かるのは外壁材の表情までです。防水シートの破れ、通気層のふさがり、下地の腐朽や結露の跡は、剥がして初めて見えます。

同じ「外壁が傷んでいる」でも、外壁材だけの問題か、その奥まで進んでいるかで直す範囲は変わります。

追加補修が生まれやすい理由

契約の時点では、下地がどこまで傷んでいるかを完全には確定できません。開けてから傷みが見つかれば、その補修が追加になります。

これは見立てが甘かったという話とは限らず、張り替えという工事の性質です。だからこそ、追加が出たときの扱いを契約前に決めておくことが要点になります。見積書での確認の仕方は後の章で扱います。

下地と防水はどう作り直すか

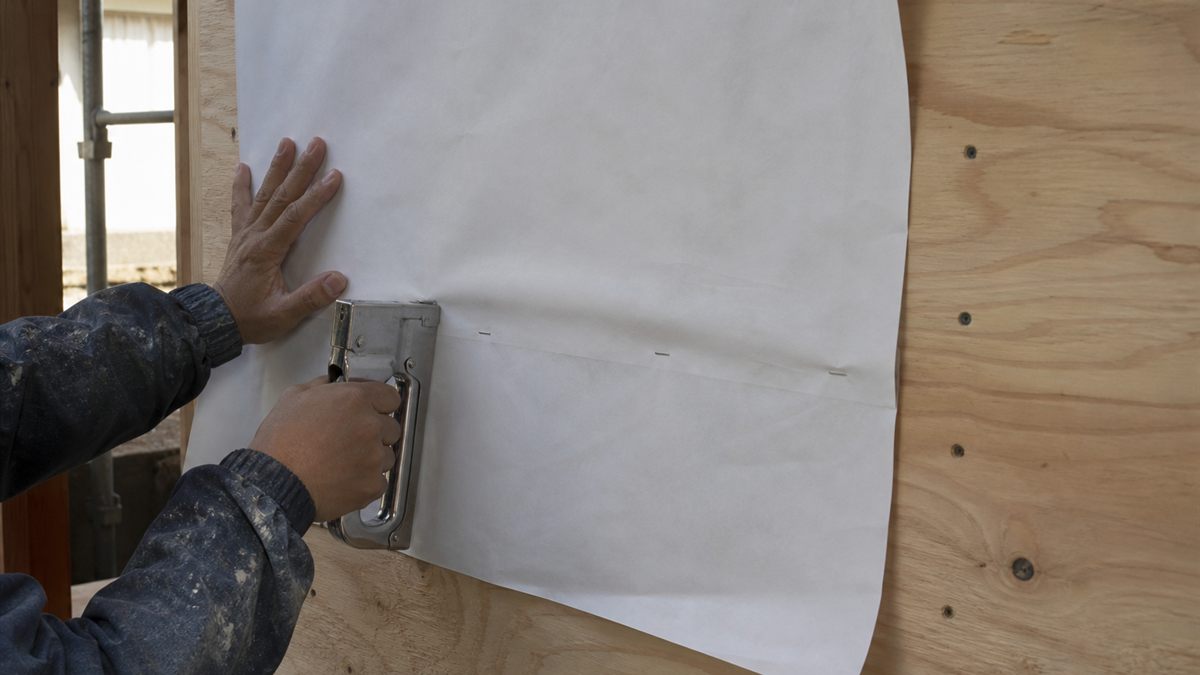

新しい透湿防水シートを張る職人の手元

張り替えの仕上がりを左右するのは、新しい外壁材そのものより下地と防水の作り直しです。傷んだ下地を直し、防水シートを張り直し、通気層を確保し、そのうえで新しい外壁材を留める、という順で壁を組み立て直します。

見えなくなる部分なので、工事後は外側から直接確かめにくくなります。工程として何をするのかを、着工前に説明してもらう価値があります。新しい外壁材の下でどんな手当てをするのかも、この段階で確認しておきたい部分です。

傷んだ下地はどこまで直すのか

下地の傷みは、外壁材を外した範囲でしか見えません。腐朽や欠損が見つかれば、その部材を交換するか補強することになります。

どこまで直すかは、傷みの範囲と原因によって変わります。水が入っていた経路を止めないまま新しい外壁材を張ると、同じ場所が繰り返し傷むことになります。

防水シートと通気層の役割

外壁材だけで水を完全に止めるのではなく、入ってきた水を受け止めるのが防水シート、湿気を抜くのが通気層という役割分担で、壁は成り立っています。

通気層がふさがると、抜けるはずの湿気が壁の中にとどまります。北方建築総合研究所の研究でも、屋根のかぶせ改修が下屋と外壁の取り合いで壁の通気層の下部をふさぎ、建物の耐久性を低下させる要因になっていることが指摘されています。この研究が対象としているのは屋根のかぶせ改修であり、戸建ての外壁張り替えにそのまま当てはめるものではありません。通気の道をふさがないという考え方は、壁を作り直すときにも意識しておきたい点です。

公共建築の仕様書との距離感

調べていくと、国の公共建築工事標準仕様書に行き当たることがあります。書かれている内容は物差しとして参考になりますが、これは公共建築物の工事のための仕様書です。

仕様書の扱い

公共建築工事標準仕様書・公共建築改修工事標準仕様書は、戸建て住宅の民間工事にそのまま適用されるものではありません。「一般的にはこう決められている」という目安として読み、実際の仕様は契約書と設計図書で確かめてください。

出典:北方建築総合研究所「外壁の通気性能を阻害しない屋根かぶせ改修工法の開発」

建築確認が要るかどうかの線引き

住宅の平面図と外壁改修工事の申請書類を机に広げた場面

国土交通省の解説事例集は、2階建ての木造戸建て等で行われる大規模なリフォームで、2025年4月以降に工事に着手するものは建築確認手続の対象になるとしています。線は「壁を構成する主要な材にまで及ぶ改修か」「改修面積が壁の総面積に占める割合で過半か」の2つです。

だから、外壁の張り替えに一律の要・不要はありません。どこまで手を入れるかで結論が変わります。まずは自分の工事がどちらの線に触れるのかを、資料の考え方に沿って確かめます。

2025年4月からの制度の前提

この話が出てくるのは、着手時期による区切りがあるためです。資料は2025年4月以降の着手を対象として整理しています。

あわせて、キッチン・トイレ・浴室などの水回りのみのリフォームは、従来どおり建築確認手続は不要と示されています。バリアフリー化のための手すり・スロープの設置工事も同じ扱いです。

大規模の修繕・模様替とは何か

対象になるのは、建築基準法でいう大規模の修繕・模様替に当たる工事です。資料はこれを「主要構造部(壁、柱、床、はり、屋根または階段)の1種以上について行う過半の改修等」と説明しています。

外壁の張り替えは、このうち「壁」に関わる工事として判断されることになります。

要否を判断する流れ

資料のフローチャートは次の順で進みます。

  • 主要構造部を改修するか … しないなら不要
  • するなら、改修部分が過半となるか … ならないなら不要
  • 過半となるなら … 必要

「壁に触るから申請が要る」でも「塗装の延長だから要らない」でもなく、2段階で判定されます。

出典:国土交通省「リフォームにおける建築確認要否の解説事例集(木造一戸建て住宅)」

壁の「過半」の数え方は屋根と違う

過半の判断は主要構造部ごとに行われ、壁は「総面積に占める割合」で数えます。屋根は「総水平投影面積に占める割合」なので、基準が別です。屋根の葺き替えで聞いた話を、そのまま壁に持ち込むことはできません。

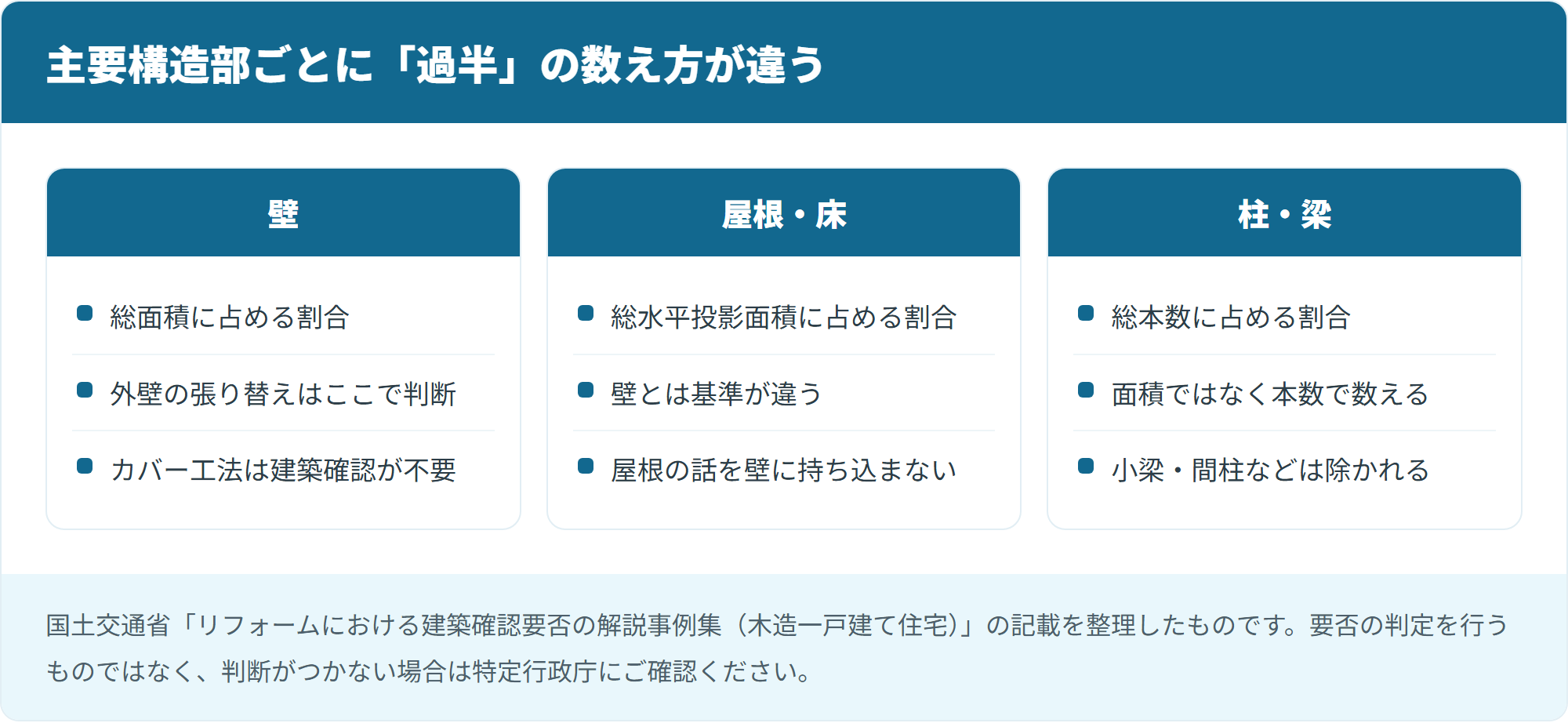

主要構造部ごとに違う過半の数え方
主要構造部ごとに「過半」の数え方が違う

さらに資料は、カバー工法による改修の場合は建築確認が不要と明記しています。工法の違いが手続きの違いに直結します。同じ「過半」という言葉でも、部位ごとに数える対象が違うところが要点です。部位ごとの数え方は、この節の一覧表で確かめられます。部位ごとの基準は本文の一覧表で確かめられます。

壁は総面積に占める割合で見る

部位ごとの数え方は次のとおりです。

主要構造部 過半の判断
総面積に占める割合
総本数に占める割合
総本数に占める割合
総水平投影面積に占める割合
屋根 総水平投影面積に占める割合
階段 その階ごとの総数に占める割合

壁は総面積、床と屋根は総水平投影面積、柱と梁は本数、階段はその階ごとの数と、数える対象そのものが違います。

主要構造部から除かれる壁もある

主要構造部からは、構造上重要でない間仕切壁、間柱・付け柱、小梁・ひさし、揚げ床・最下階の床、局部的な小階段・屋外階段などが除かれています。

家の中にある壁がすべて数に入るわけではありません。

カバー工法は建築確認が不要

資料の「壁」の欄には、要となる例と不要となる例が並べて示されています。要となるのは「改修範囲が壁を構成する主要な材にまで及ぶような改修で、改修面積が総面積に占める割合で過半となる場合」です。不要となるのは「カバー工法による改修の場合」と示されています。

工法の選択で迷っている段階なら、この違いも判断材料のひとつになります。

出典:国土交通省「リフォームにおける建築確認要否の解説事例集(木造一戸建て住宅)」

確認が不要でも守ることと相談先

建築確認手続が不要な場合でも、リフォーム後の建築物は建築基準法の規定に適合している必要があります。手続きが要らないことと、何をしてもよいことは別です。

また「壁を構成する主要な材」がどこまでを指すかは資料に定義がありません。判断がつかない場合は特定行政庁(建築確認や建築基準法を所管する自治体の窓口)に相談する、というのが資料が示している道筋です。申請が不要という結論が出たあとに何が残るのかを、資料の書きぶりから確かめます。手続きの有無と工事の中身は、別の話として押さえておきます。

手続が不要でも基準適合は必要

資料は、確認手続が不要な場合でも法の規定への適合が必要だとはっきり書いています。申請の有無で工事の質が決まるわけではありません。

この点は、契約前に業者へ確認しておくと安心できる部分です。

判断がつかないときは特定行政庁へ

資料には「下記は事例イメージとして整理したものであり、実際の計画において判断がつかない場合は、特定行政庁にご相談してください」という注記が付いています。

この記事の位置づけ

この記事は建築確認の要否を判定するものではありません。資料が示す線引きを整理したもので、実際の計画で判断がつかない場合は特定行政庁の窓口に確認してください。

出典:国土交通省「リフォームにおける建築確認要否の解説事例集(木造一戸建て住宅)」

建設リサイクル法の届出は要るのか

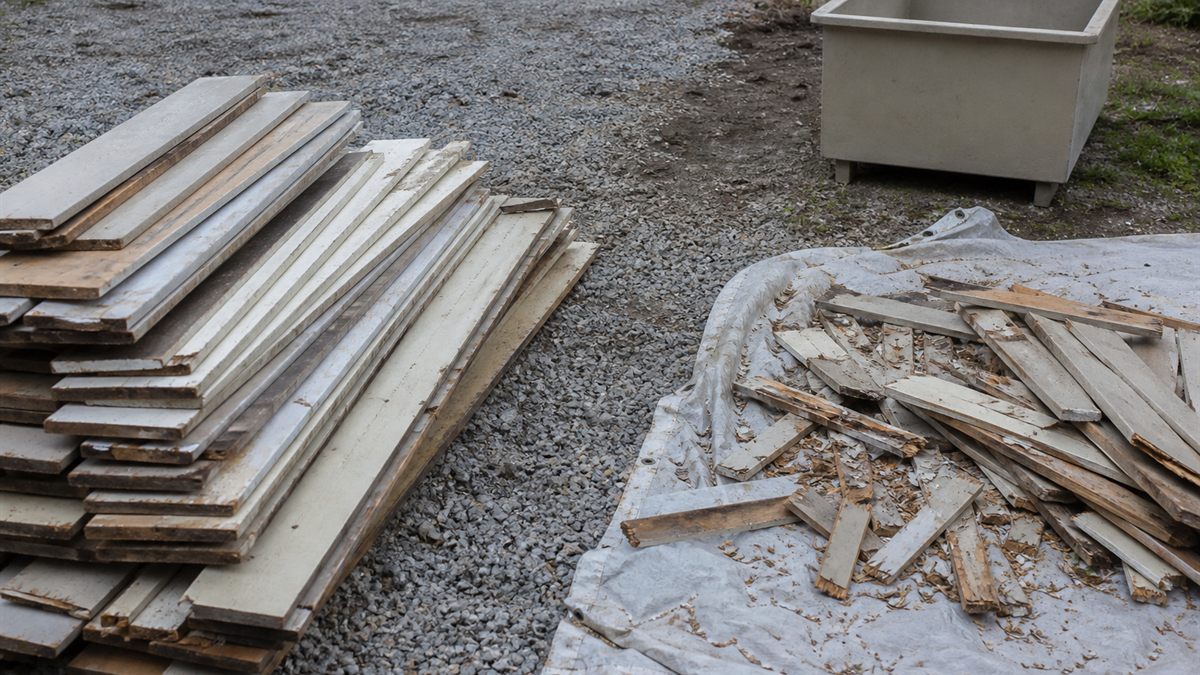

撤去した外壁材の廃材を種類ごとに分けた現場

建設リサイクル法には工事の種類ごとの規模基準があり、外壁の張り替えは「修繕・模様替等」に当たるため、基準は請負代金1億円です。そのため戸建ての外壁張り替えが届出の対象になることは、通常はありません。

ただし、床面積80㎡以上の解体工事を伴う場合は別の区分になります。廃材が出る工事だから届出が要る、と単純に考えないことが要点です。対象になるかどうかは、廃材の量ではなく、特定建設資材(コンクリートや木材など)が使われているかどうかと、工事の種類ごとの規模基準で決まります。規模基準を先に確かめておけば、届出という言葉に振り回されずに済みます。

届出の規模基準は工事の種類で違う

施行令が定める規模基準は次のとおりです。

工事の種類 規模の基準
建築物に係る解体工事 床面積の合計 80㎡
建築物に係る新築又は増築の工事 床面積の合計 500㎡
上記以外の新築工事等(修繕・模様替等) 請負代金の額 1億円
建築物以外に係る解体工事又は新築工事等 請負代金の額 500万円

なお、同一の者が2以上の契約に分割して請け負う場合は、1の契約で請け負ったものとみなして基準を適用します(正当な理由に基づいて分割したときを除く)。契約を分ければ基準を下回る、という考え方はできません。

外壁の張り替えは修繕・模様替等

4つの区分のうち、外壁材を更新する工事は建築物の解体でも新築・増築でもなく、修繕・模様替等に当たります。この区分の基準は請負代金1億円です。

戸建て住宅の外壁工事でこの額に達することは考えにくく、届出の対象からは外れることになります。

届出が要る場合の手続きの流れ

対象となる工事では、次の流れで手続きが進みます。

  • 受注者が発注者に対し、分別解体等の計画等について書面を交付して説明する
  • 発注者と受注者がかわす契約書面に分別解体等を明記する
  • 発注者が工事着手の7日前までに都道府県知事へ届け出る
  • 受注者がリサイクル等の完了を発注者へ書面で報告し、実施状況の記録を作成・保存する

届出の義務者は発注者と自主施工者です。対象になる工事では、施主の側にも手続きがある点は知っておいて損はありません。

出典:e-Gov法令検索「建設工事に係る資材の再資源化等に関する法律施行令」国土交通省「建設リサイクル法の対象となる建設工事では届出が必要です」

石綿の調査と報告は線が違う

石綿(アスベスト)については、「調査」と「報告」で線が違います。建築物等を解体し、改造し、または補修する作業を伴う建設工事では、元請業者または自主施工者が石綿含有建材の使用の有無を調査する必要があります。

一方、その結果を行政へ報告するかどうかには規模の線があります。この2つを混同すると、小さい工事だから調査も要らない、という誤解につながります。工事を頼む側としては、調査が行われる前提で話が進んでいるかを見ておくと安心できます。

事前調査は規模を問わず必要

環境省の説明では、解体・改造・補修の作業を伴う建設工事について、元請業者または自主施工者が使用の有無を調査する必要があるとされています。規模の大小で調査そのものが免除される書き方にはなっていません。

外壁の張り替えは既存の外壁材を撤去する工事なので、この枠組みに入ります。

報告には規模の線がある

調査結果を都道府県または大防法政令市へ報告するのは、次に該当する場合です。

工事の内容 報告が必要になる規模
建築物を解体する作業を伴う建設工事 対象となる床面積の合計 80㎡以上
建築物を改造し、又は補修する作業を伴う建設工事 請負代金の合計額 100万円以上
工作物を解体・改造・補修する作業を伴う建設工事 請負代金の合計額 100万円以上

報告は原則として石綿事前調査結果報告システムから行うこととされています。

読み違えやすい点

80㎡は床面積であって、外壁の面積ではありません。外壁の張り替えは通常「改造し、又は補修する作業」として、請負代金の合計額で判断されます。

対象かどうかは事前調査の記事へ

どの建材に石綿が含まれる可能性があるか、築年からどう見当をつけるかは、外壁塗装でもアスベストの事前調査は必要?にまとめてあります。

ここでは、調査と報告の線が違うという整理までにとどめます。

出典:環境省「石綿事前調査結果の報告について」

北海道での段取りと天候の考え方

張り替えは壁を開けている期間が生じるので、天候をどう避けるかが段取りの中心になります。雨や雪が入れば下地が濡れ、濡れたままふさげば、新しい壁の中に水を閉じ込めることになります。

適した時期や日数を一律に決めることはできませんが、悪天候のときにどうするかを事前に決めておくことはできます。ここでは工期の日数や適期を断定せず、業者に確かめておきたい項目として整理します。壁を開けている時間をどう短くするかが、段取りを見るときの軸になります。

壁を開けている期間に起きること

外壁材を外した面は、防水シートと下地がむき出しの状態になります。工程上は一時的なものですが、その間の養生の仕方で結果が変わります。

室内側の温度や音への影響も、塗装工事とは度合いが違います。生活への影響を具体的に聞いておくと、工事中の見通しが立ちます。

季節と工程の組み立て方

道内で外壁の工事ができる時期の考え方は、北海道で外壁塗装ができる時期はいつ?にまとめてあります。

張り替えは塗装と工程が違うので、そのまま当てはまるわけではありません。壁を開ける工程を、天候が崩れにくい期間にどう収めるかという相談になります。

悪天候のときの中断と養生

契約前に確認しておきたい段取りを挙げます。

  • どの程度の天候で作業を中断するのか、その判断基準
  • 中断するときに開けた面をどう養生するのか
  • 1日のうちで開けた面をふさぐまでの工程をどう組むのか
  • 下地が濡れたと判断した場合にどう対応するのか
  • 工期が延びたときの連絡と精算の扱い

これらに具体的に答えられるかどうかは、業者を見るときの材料にもなります。

見積書で撤去・処分・下地をどう見るか

外壁改修工事の作業内訳書を広げて項目を指で追う手元

張り替えの見積書では、「撤去」「処分」「下地補修」の3項目は、それぞれ性格が違います。撤去と処分が分けて書かれているか、数量と単位が示されているか、開けてみないと確定しない下地補修がどういう契約になっているか。この3点が確認の軸です。

金額そのものの目安は既存の記事にあるので、ここでは項目の見方に絞ります。一式でまとめられた見積書ほど、あとから話がずれやすくなります。金額の妥当性を測る前に、何にいくら掛かる建て付けなのかを読み取ります。

撤去と処分が分けて書かれているか

撤去は外壁材を外す作業、処分は外した廃材を運んで処理する費用です。性格が違うので、まとめて一式になっていると内訳が見えません。

確認したい項目 何を見るか
既存外壁材の撤去 数量と単位が入っているか。一式のみになっていないか
廃材の処分 撤去と分けて計上されているか。処理の方法に触れているか
下地補修 想定範囲と、超えた場合の扱いが書かれているか
防水シート・通気層 張り直しと確保が工程に入っているか
石綿の事前調査 調査の実施が見積書または説明に含まれているか

下地補修の扱いをどう確認するか

下地補修は、開けてみるまで範囲が確定しません。だからこそ、想定している範囲と、それを超えたときにどうするかを契約前に決めておく必要があります。

追加が出たときに、その場で口頭で決めるのか、書面で改めて合意するのか。ここを先に確かめておくと、工事中のやりとりが変わります。

塗装の見積書との見方の違い

塗装の見積書で見る基本的な項目は外壁塗装の見積書はどこを見る?にまとめてあります。

張り替えではそこに撤去・処分・下地が加わります。塗料の種類や塗り回数だけを見ていると、張り替え固有の項目を見落とすことになります。

張り替えの業者はどう選ぶか

張り替えは撤去・下地・防水・外装と職種をまたぐ工事です。塗装を専門にしている会社にそのまま頼めるとは限らず、下地や板金まで含めて請け負える体制があるかが入口になります。

相見積もりの取り方や許可・保険の確認といった基本は既存の記事に譲り、ここでは張り替え固有の確認点だけを扱います。職種の広さを、そのまま体制の確認に置き換えて考えると分かりやすくなります。塗装だけを頼む場合とは、確認したいことが変わってきます。

撤去から下地まで任せられる体制か

塗装の職人だけで完結する工事ではありません。下地の補修や板金部分の納まりを、自社で行うのか協力会社に出すのかを確かめておくと、責任の所在がはっきりします。

どちらが良いという話ではなく、誰がどこまで責任を持つのかが説明できるかどうかが判断材料になります。

工事範囲の説明が具体的か

商談で確認したいことを挙げます。

  • 撤去後に下地を確認するタイミングと、その結果をどう共有するか
  • 防水シートの張り直しと通気層の確保を工程に含めているか
  • 建築確認の話題に答えを持っているか。判断がつかない範囲を「特定行政庁に確認します」と言えるか
  • 石綿の事前調査を誰がいつ行うか
  • 悪天候時の中断基準と養生の方法

すべてに即答できることが条件ではありませんが、分からないことを分からないと言えるかどうかは見ておきたいところです。

業者選びの基本は別の記事で

相見積もりの取り方、建設業の許可の確認、保険の有無といった一般的な観点は外壁塗装はどこに頼む?北海道での業者の選び方にまとめてあります。

張り替えでも、その基本の上に工事固有の確認が乗る形になります。

よくある質問

ここまでで扱いきれなかった疑問を整理します。いずれも自分で断定する必要はなく、確認先か既存の記事に当たれば前に進みます。

ここで扱うのは、工法選び、確認申請の要否、古い家と石綿、費用の調べ先の4つです。この4つは「誰に聞くか」「どこを読むか」が決まっていれば、判断を進められます。資料の範囲を超える部分は、確認先を示すところまでにとどめます。細かい根拠は本文の各章に戻ると確かめられます。ここでの答えは、確認先を示すところまでにとどめます。

張り替えとカバー工法で迷ったら?

工法の選択と費用の目安は塗り替えとカバー工法どちらを選ぶ?にまとめてあります。

本記事の範囲から付け加えると、国土交通省の資料ではカバー工法による改修の場合は建築確認が不要と示されています。手続きの面でも違いが出る点は、判断材料に入れられます。

確認申請の要否は自分で判断できる?

線は「壁を構成する主要な材にまで及ぶ改修か」「改修面積が総面積の過半か」の2つです。ただし前者の範囲は資料に定義がありません。

判断がつかない場合は特定行政庁に相談してください、と資料自身が案内しています。一律の要・不要を自分で決める必要はありません。

石綿の調査は古い家だけ?

環境省の説明は、築年で調査の要否を切り替える書き方にはなっていません。解体・改造・補修の作業を伴う建設工事であれば、建物の古さにかかわらず調査の対象になります。

建材ごとの詳細は外壁塗装でもアスベストの事前調査は必要?を参照してください。

費用の目安はどこで確認できる?

ここでは金額を扱っていません。工法ごとの目安は塗り替えとカバー工法どちらを選ぶ?、塗装工事の相場は北海道の外壁塗装の費用相場にまとめてあります。

まとめ

外壁の張り替えが終わった住宅の外観

外壁の張り替えは、撤去して下地を点検し、防水層から組み直す工事です。開けてみて初めて確定することがあり、契約の段階でその扱いを決めておくことが、あとの安心につながります。

手続きの面では、建築確認は「壁を構成する主要な材に及ぶか」と「壁の総面積の過半か」という2つの線で判断されます。建設リサイクル法は請負代金1億円という規模基準、石綿は調査と報告で線が違うという整理です。いずれも公的資料で確かめられます。どれも自分だけで結論を出す必要はなく、確かめる先が決まっていることのほうが大切です。

この記事の要点

  • 張り替えは撤去をともなうので、下地と防水の作り直しが仕上がりを左右する
  • 建築確認の線は「主要な材に及ぶか」と「壁の総面積の過半か」の2つで、一律の要・不要はない
  • 壁の過半は総面積、屋根は総水平投影面積と、数え方の基準が違う
  • 戸建ての外壁張り替えは、建設リサイクル法の届出対象になることは通常ない
  • 石綿は調査と報告で線が違い、報告の80㎡は床面積を指す

次に読みたい記事

症状の段階で迷っているなら、気になる面の写真と室内側で気づいたことを用意して、現地調査を頼むのが次の一歩です。

工法をもう一度比べたいときは塗り替えとカバー工法どちらを選ぶ?、外壁材から考え直したいときは外壁材の種類と選び方が近い内容です。

見積書を受け取ったあとであれば、外壁塗装の見積書はどこを見る?と合わせて読むと、撤去・処分・下地の項目を落ち着いて確認できます。

この記事は公的資料の記載を整理したもので、個別の工事の可否や手続きの要否を判定するものではありません。建築確認の要否について判断がつかない場合は特定行政庁へ、石綿や届出の取り扱いについては工事を請け負う事業者と所管の窓口へご確認ください。公共建築工事標準仕様書および公共建築改修工事標準仕様書は公共建築物を対象としたもので、戸建て住宅の民間工事にそのまま適用されるものではありません。
